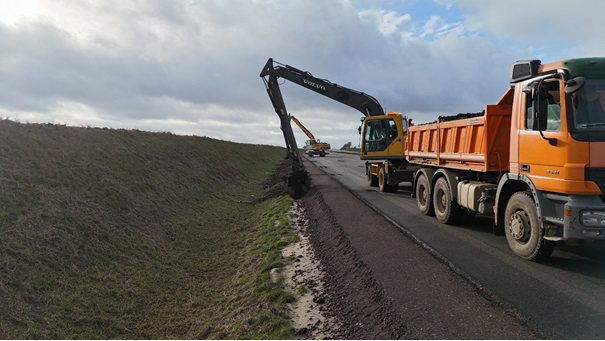

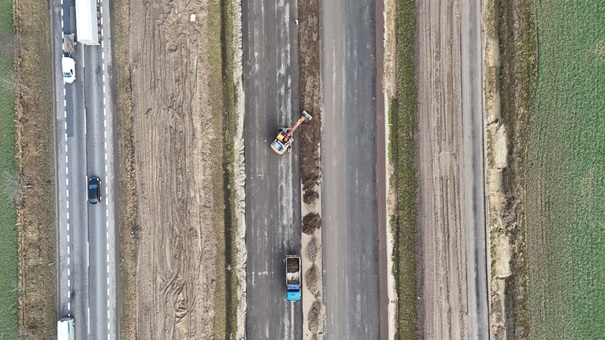

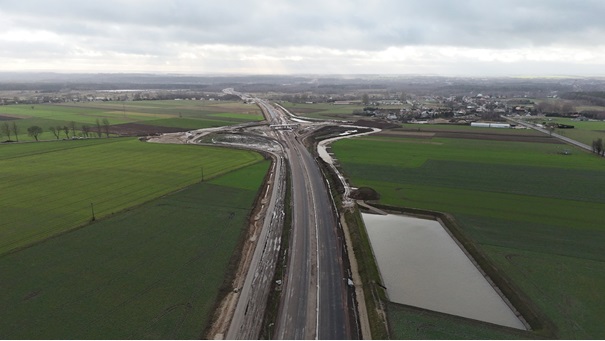

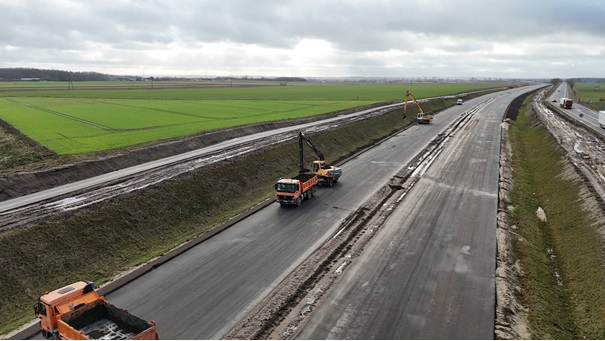

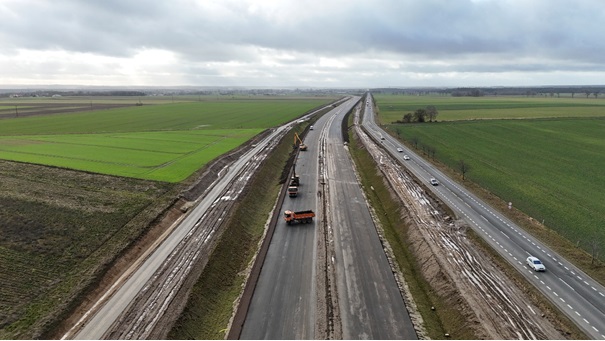

1. Drogi:
Roboty ziemne – TG w km 191+850-191+940, TG w km 192+130-192+160
TG w km 194+170-194+230, TG w km 200+750-200+850 ,TG w km 209+050-209+160, W.Sławno Pd. L04L, D02 strona południowa
W-wa mrozoochronna Podbudowa pomocnicza C5/6 - W.Sławno Pd. L02L, DR12
Wymiana gruntu – DR12
Podbudowa zasadnicza C50/30 - D06 0+165-0+270
Roboty brukarskie - W.Sławno Pd., W.Sycewice
Przepusty - Przy DZ04 i MS-16A
AC22P - D06 w km 0+130 - 0+280
AC16W - D06 D06 w km 0+130 - 0+280
AC22P/ AC16W - By pass Noskowo
2. Mosty
Obiekt MO-03L – Zbrojenie fundamentu muru oporowego ,Szalowanie fundamentu muru oporowego, Betonowanie fundamentu muru oporowego, Wykonanie muru z gruntu zbrojonego
Wykonanie zasypki muru oporowego
Obiekt WS-03 - Betonowanie wypełnień bloczków murów oporowych M1, M2, Układanie gzymsów murów oporowych ,Betonowanie gzymsów murów oporowych
Obiekt MS-05: Szalowanie ścianki zaplecznej P6 (NL) wraz ze skrzydełkiem, Betonowanie ścianki zaplecznej P6 (NL) wraz ze skrzydełkiem ,Szalowanie skrzydła P1 (NL),Betonowanie skrzydła P1 (NL)
Zbrojenie ścianki zaplecznej P1 (NP),Szalowanie ścianki zaplecznej P6
Obiekt WD-08: Roboty porządkowe na obiekcie,Izolacja płyt przejściowych,Zbrojenie kap chodnikowych
Obiekt WS-13: Roboty porządkowe na obiekcie
Obiekt WS-15: Rozszalowanie kap murów oporowych M1, M3, Betonowanie gzymsów murów oporowych M2, M4
Obiekt WE-20: Betonowanie gzymsów
Obiekt WD-22: Montaż krawężnika na skrzydłach , Szalowanie gzymsów na skrzydłach ,Montaż deski gzymsowej
3. Przepusty:
PZ-02: Zasypanie przepustu, przepust będzie gotowy do wykonywania warstw drogowych
PZC-04: Zbrojenie, szalowanie oraz betonowanie płyt dennych, zbrojenie ścian czołowych
PZC-07: Izolacja przepustu, beton ochronny, zasypka przepustu
PZC-08: Betonowanie fundamentu pod przepust, montaż prefabrykatów, zbrojenie, szalowanie oraz betonowanie płyt dennych
PZC-09: Montaż prefabrykatów, zbrojenie, szalowanie oraz betonowanie płyt dennych
4. Branże:
KANALIZACJA DESZCZOWA
cała budowa: Bieżąca regulacja wpustów ulicznych na całej budowie
203+700 - Budowa studni D211 i D212 wraz z kanałem fi 600
208+500 - Wykonanie drenażu od D.D2 od D.D1
MELIORACJE
Kontynuacja pracy przy umocnieniu Cieku Cierniak: w km 191+300
OŚWIETLENIE
Roboty ziemne, układanie kabla dla oświetlenia drogowego - węzeł Sławno Południe - 191+400
Montaż fundamentów oraz układanie kabla dla oświetlenia drogowego - 210+450 - 210+950
SIECI GAZOCIĄGOWE
190+260 - 190+560 - Roboty porządkowe - kolizja KG-1 GSP
190+260 - 190+560 - Zakończenie prac - kolizja KG-1 GSP
5. Prace na budowie:
Humusowanie pasa rozdziału i skarp ziemią urodzajną jest przygotowaniem pod obsiew.
Zgodnie z projektem na 2 odcinku S6 pas rozdziału i skarpy mają być porośnięte mieszanką traw.
Obsiew skarp ma również za zadanie ich wzmocnienie (zapobieganie wypłukiwaniu gruntu) oraz częściowe oczyszczanie wód spływających do rowów.
